中問C プロジェクトのスケジュール管理に関する次の記述を読んで、問いに答えよ。

ある機械の組立て作業のメンバになった P さんは、リーダの指導の下、作業工程を確認するためにアローダイアグラムを作成した。作成したアローダイアグラムは、効率よく作業を進行させるために、メンバ間で共有することにした。図1にアローダイアグラムを示す。

各工程は1人で行うものとして計画し、メンバの誰が担当しても予定日数で作業を終了するものとする。

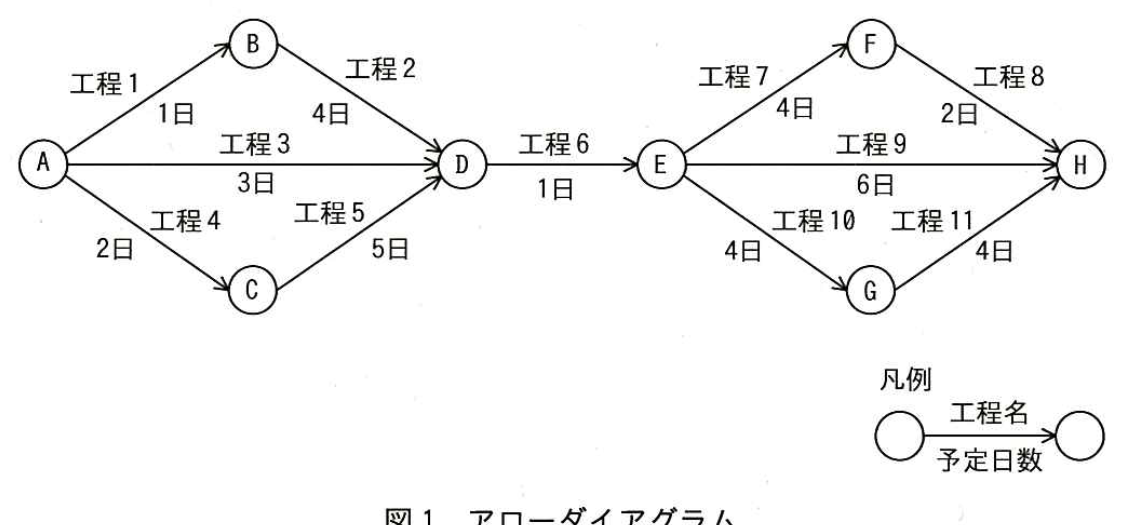

図1 アローダイアグラム。A→B が工程1(1日)、B→D が工程2(4日)、A→D が工程3(3日)、A→C が工程4(2日)、C→D が工程5(5日)、D→E が工程6(1日)、E→F が工程7(4日)、F→H が工程8(2日)、E→H が工程9(6日)、E→G が工程10(4日)、G→H が工程11(4日)。

〔マネジメント〕図1の工程1と工程2は P さんが担当することになった。工程1が予定日数どおりに完了した後、工程2の開始前に会社を休むことにした。工程2が予定日数どおりに完了すると仮定して、プロジェクトの進行に影響が出ないようにするためには、P さんは工程2の開始前に最大何日間休むことができるか。ここで、休日の日数は考えないものとする。
